Budowa Śląskiego Interdyscyplinarnego Centrum Chemii – stan prac na koniec II kwartału 2026

Przekazujemy Państwu informacje dotyczące kolejnych zrealizowanych prac w ramach prowadzonej inwestycji w centrum kampusu Uniwersytetu Śląskiego w Katowicach.

Zrealizowane etapy prac:

Do tej pory wykonano kluczowe etapy przygotowawcze i konstrukcyjne:

  • przygotowanie terenu pod inwestycję:
    – rozbiórka budynku administracyjnego,
    – rozbiórka budynku łącznika,
    – rozbiórka budynku basenu,
  • przebudowa sieci podziemnych pod obiektem,
  • wykonanie przesłony przeciwfiltracyjnej,
  • wykonanie palowania oraz fundamentów pod budynkiem i garażem,

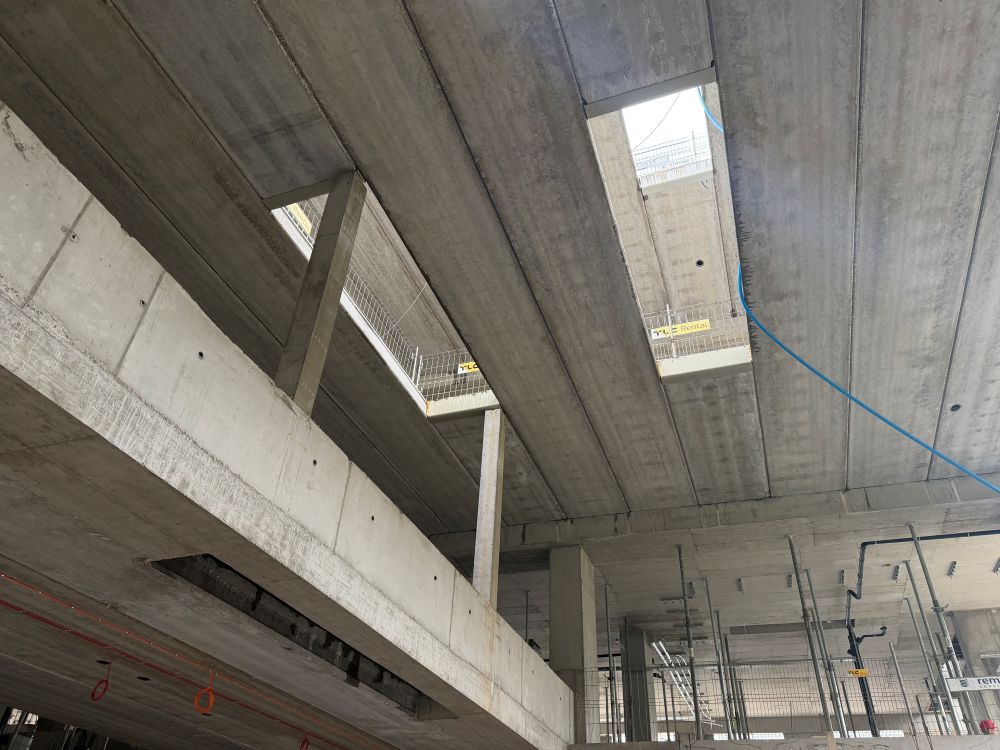

  • budowa części podziemnej obiektu (garażu),
  • wykonanie pionów poziomu 0,
  • budowa zbiornika retencyjnego na wodę deszczową,
  • wykonanie konstrukcji budynku do poziomu +4,
  • izolacja ścian garażu wraz z zasypkami,
  • wykonane pale pod płytę fundamentową galerii stalowych zewnętrznych,
  • wykonane płyty fundamentowe pod galerie stalowe zewnętrzne,
  • wykonanie wykopu pod stację trafo,
  • wykonanie płyty pod stację trafo,
  • wykonanie fundamentu stacji trafo,
  • przełożenie wodociągu w ul. Moniuszki.

Aktualnie prowadzone prace:

Obecnie realizowane są kolejne etapy konstrukcyjne oraz instalacyjne:

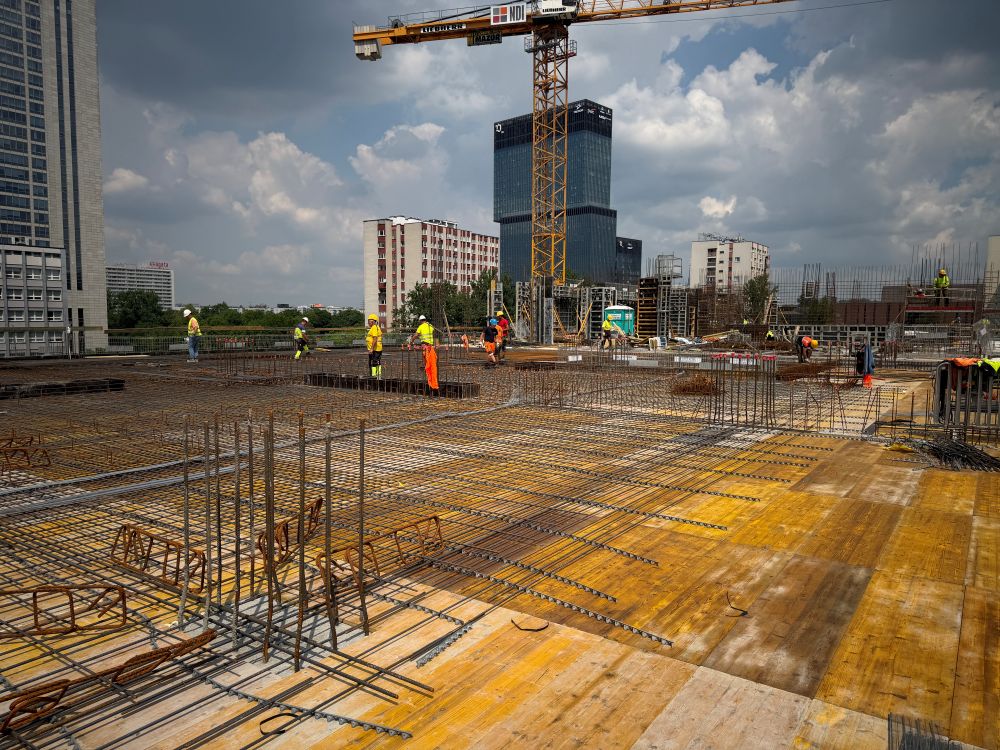

  • wykonywanie stropów nad poziomem 0,
  • wznoszenie pionów konstrukcyjnych na poziomie +1,

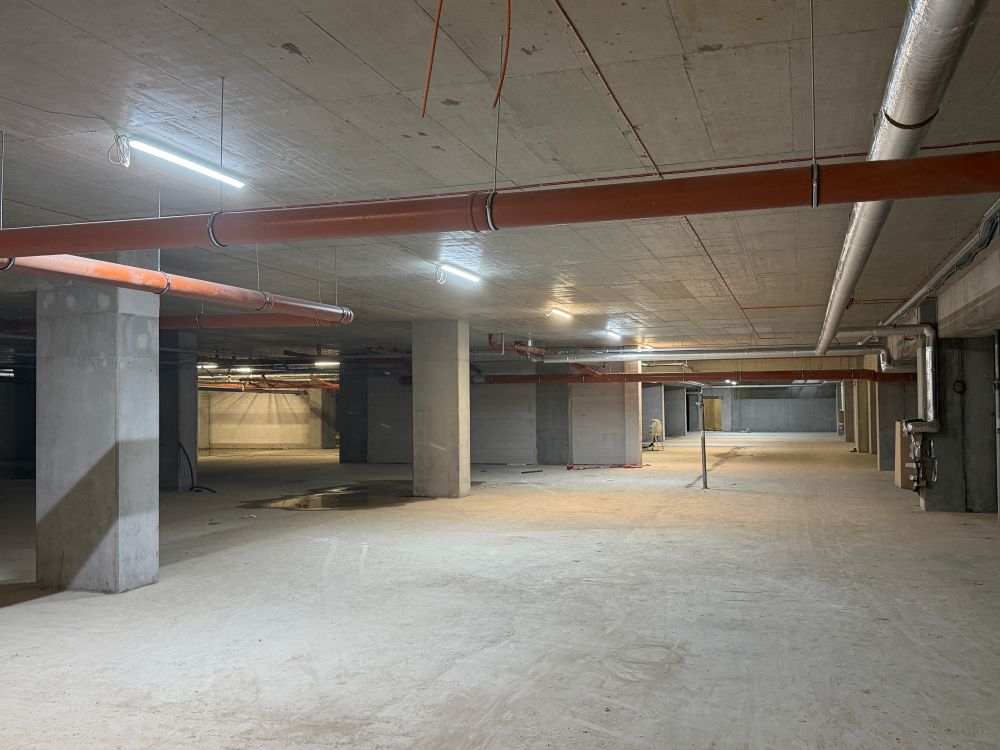

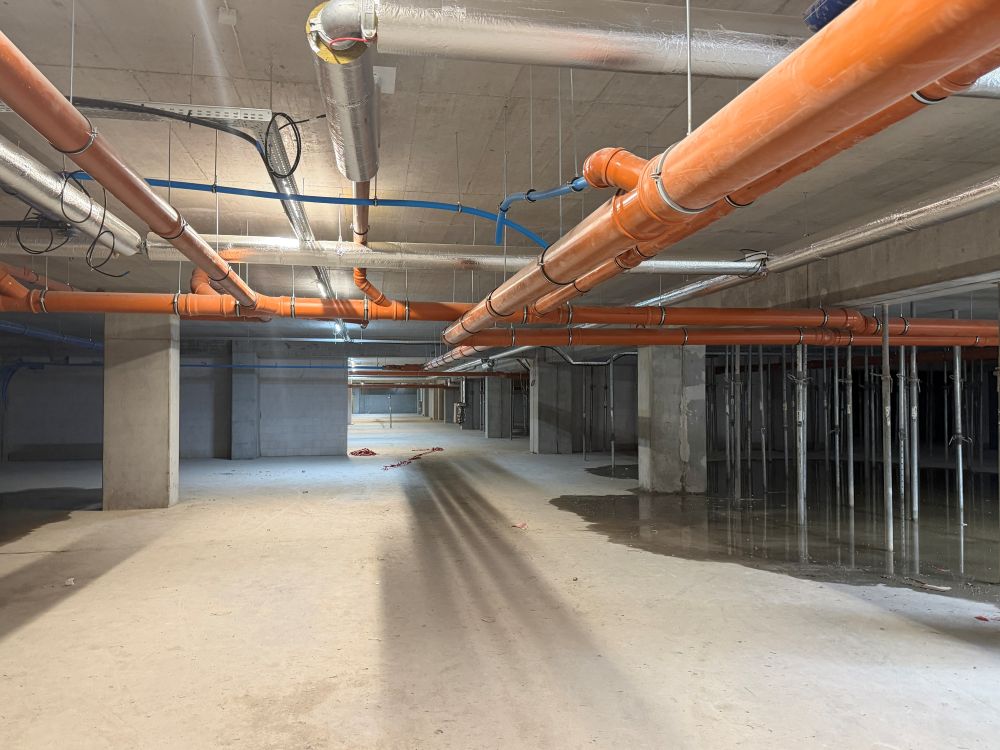

  • prowadzenie instalacji wewnętrznych w garażu:
    – instalacji wodno-kanalizacyjnej,
    – instalacji elektrycznej.
  • izolacja ścian garażu oraz odsypywanie budynku.

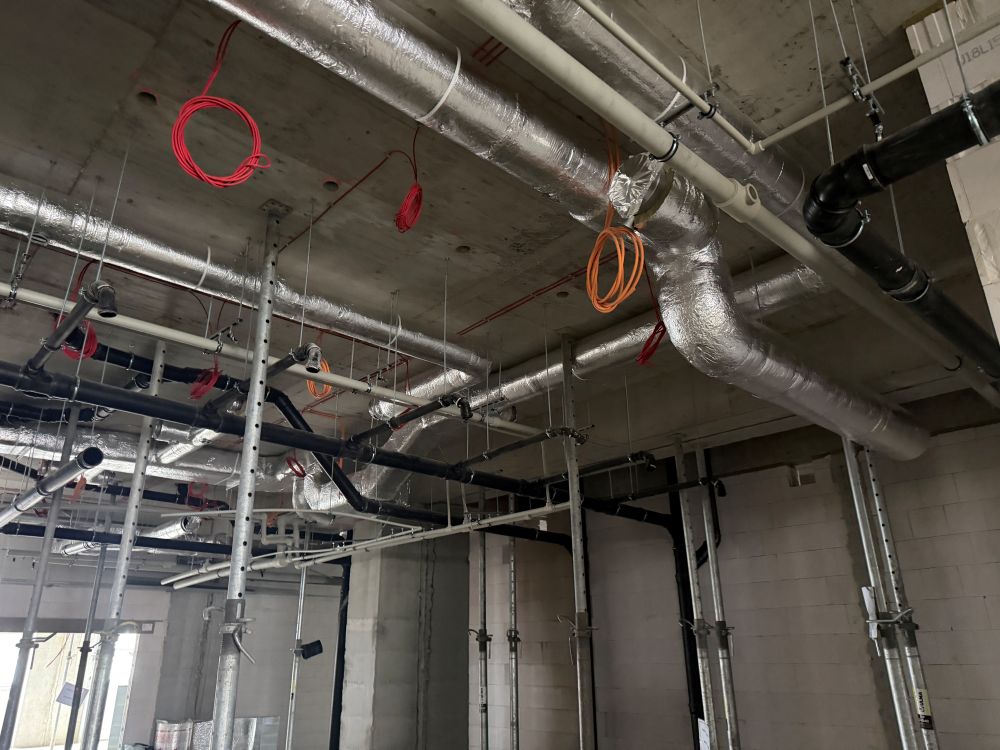

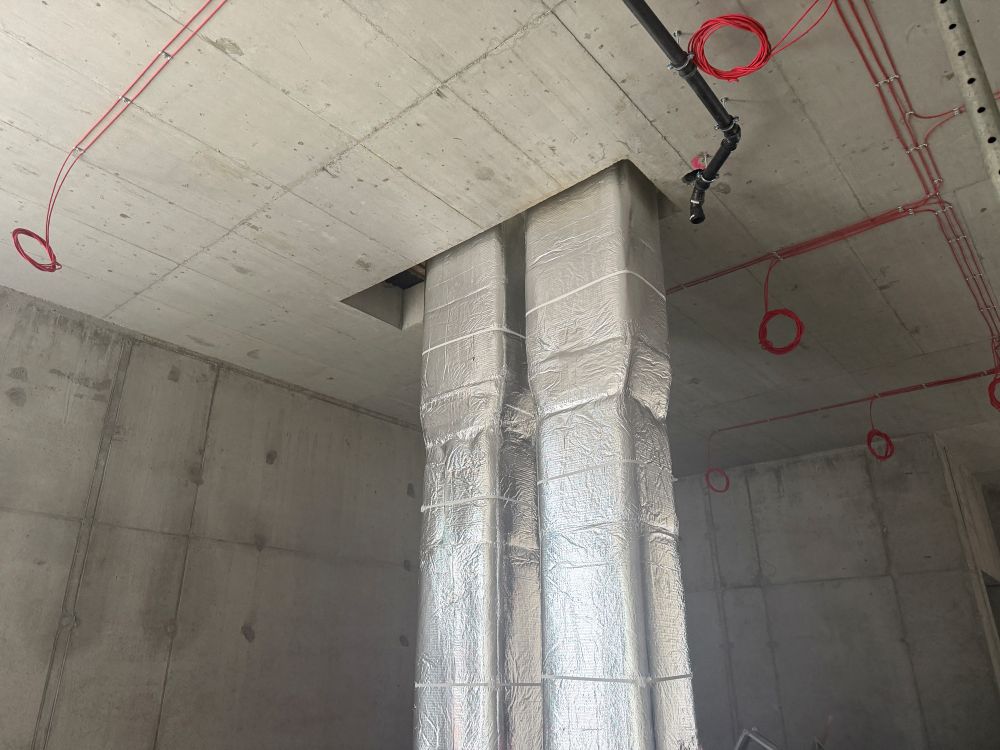

  • wykonywane instalacje wew. na poszczególnych piętrach,
  • trwają roboty murowe,

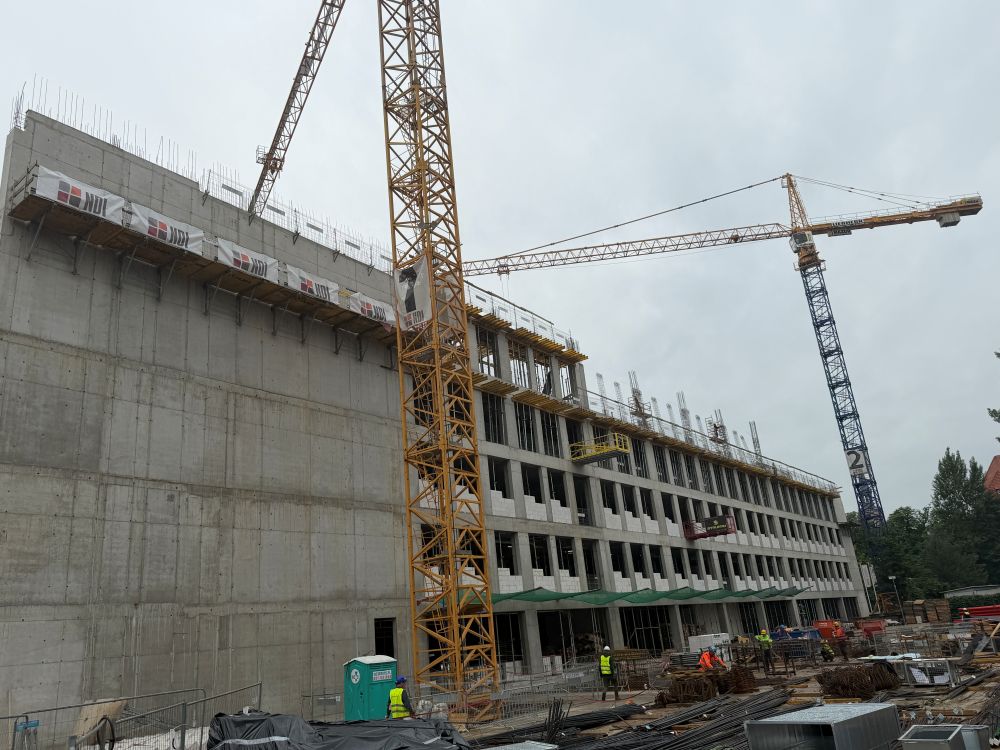

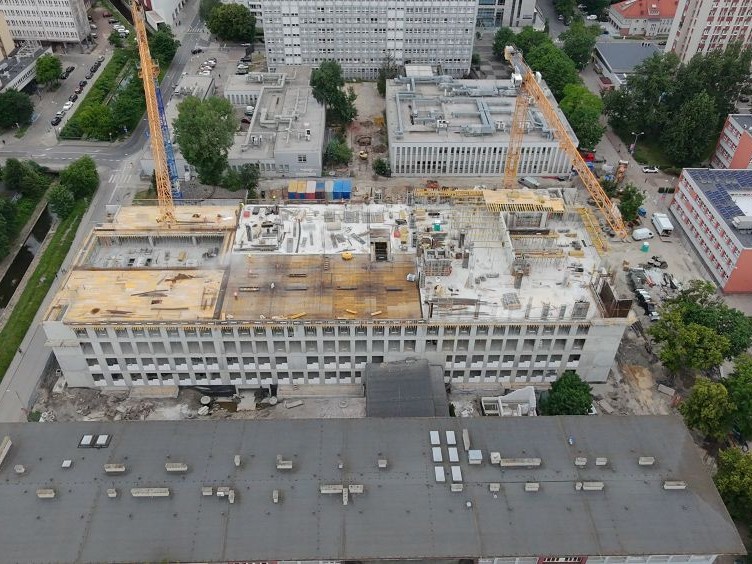

  • konstrukcja budynku – do końca czerwca cały strop nad poziomem +4 – ostatnia kondygnacja dydaktyczna,  nad nią 2 kondygnacje techniczne,
  • prace remontowe w łączniku,
  • prace remontowe związane z ochroną p.poż. w budynku rektoratu,
  • przekładka zasilania 6/20 kV.

Najbliższe etapy:

W nadchodzącym czasie prace będą koncentrować się na:

  • dalszym wznoszeniu kolejnych kondygnacji budynku,
  • wykonywaniu stropów na wyższych poziomach,
  • realizacji instalacji wewnętrznych:
    – wodno-kanalizacyjnych,
    – elektrycznych,
    – wentylacyjnych,
  • roboty murowe – wznoszenie ścianek działowych wewnętrznych,
  • porządkowaniu i stopniowym zagospodarowywaniu terenu wokół obiektu,
  • wykonanie 2 kondygnacji technicznych i zakończenie konstrukcji budynku,
  • prace murowe,
  • montaż stolarki okiennej,
  • rozpoczęcie robót drogowych w rejonie skrzyżowania ul. Moniuszki i ul. Uniwersyteckiej.
